PPAP里的IMDS要求,你真的搞懂了吗?

2026-05-03

PPAP里的IMDS要求,你真的搞懂了吗?

PPAP里的IMDS要求,你真的搞懂了吗?

适合人群:负责新品PPAP提交的工程师、质量工程师 阅读时间:约5分钟 来源浦巍咨询 www.puweizx.com

在汽车行业,PPAP(生产件批准程序)是新品正式量产前的必经门槛。IMDS在PPAP中扮演什么角色?审批周期如何规划?IMDS批准了是不是就万事大吉了?本文一次说清楚。

IMDS在PPAP中的位置

PPAP手册第4版共有18个要素,IMDS属于要素15:材料/性能试验结果,同时也是要素18:PSW(零件提交保证书)签署的前提条件。也就是说,IMDS未获客户批准,PSW就无法签署,整个PPAP提交就无法完成。

下图展示了IMDS在PPAP18要素中的位置及其与PSW的关键依赖关系:

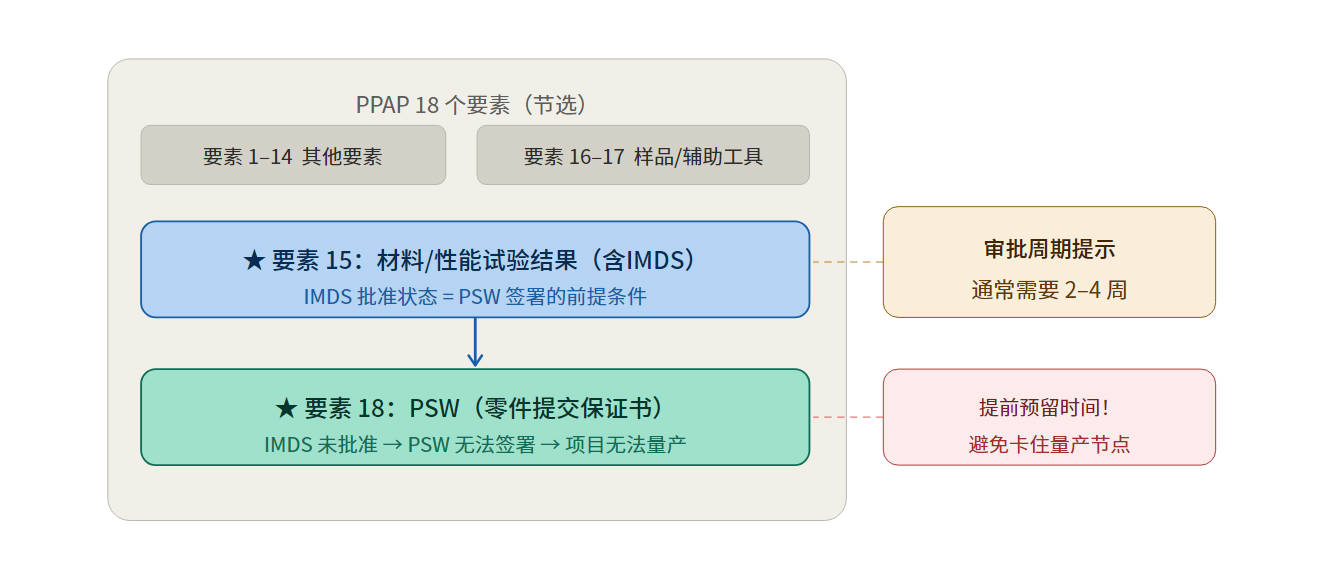

IMDS在PPAP中的位置及审批流程 PPAP18要素示意及IMDS与PSW的依赖关系 PPAP 18 个要素(节选) 要素 1–14 其他要素 要素 16–17 样品/辅助工具 ★ 要素 15:材料/性能试验结果(含IMDS) IMDS 批准状态 = PSW 签署的前提条件 ★ 要素 18:PSW(零件提交保证书) IMDS 未批准 → PSW 无法签署 → 项目无法量产 审批周期提示 通常需要 2–4 周 提前预留时间! 避免卡住量产节点

IMDS审批的完整流程

IMDS提交并不是一次性动作,从填报到获批需要经历多个环节:

供应商填报 MDS
      ↓
发送给 OEM 接收节点
      ↓
系统自动初审(格式/合规性检查)
      ↓
OEM 工程师人工审核
      ↓
   批准 ✅         退回 ❌
   归档,PPAP继续   修改 → 重新提交

审批周期通常为 2–4周,项目开始时必须提前安排IMDS填报工作,而不是等到PPAP提交前夕才开始。否则一旦被退回,时间将非常紧张。

常见误区:IMDS批准了,PPAP就没问题了吗?

IMDS获批只是PPAP通过的必要条件,而非充分条件。以下三种情况,即使IMDS已经获批,也会重新影响PPAP的有效性:

情况具体风险
零件重量发生变更,但MDS未更新OEM发现申报数据与产品不一致
供应商更换或材料配方变更,未重新提交实际材料与申报不符,存在合规隐患
工程变更(ECR)后,未触发MDS更新流程量产后审计时被追溯发现,追溯处理成本极高

这三种情况在实际项目中非常常见,尤其是材料变更后,很多企业忽视了同步更新IMDS的必要性。

建立"材料变更联动"机制

为了避免IMDS数据滞后,建议在公司内部建立以下触发机制:

凡是发生以下情况,自动启动MDS更新流程:

  • 供应商变更(即使材料规格相同)
  • 材料规格书版本更新(涉及成分变化的)
  • 产品设计变更(影响材料成分或零件重量的ECR)

这个机制可以用简单的内部通知流程实现,不需要复杂的系统支持,但能有效防止因信息断层导致的PPAP延误或审计风险。

IMDS与PPAP的时间规划建议

阶段建议时间点
启动IMDS填报工作项目PPAP提交节点前 8–10周
完成内部数据收集和填报PPAP提交节点前 6周
发送给OEM进行审核PPAP提交节点前 4–5周
预留退回修改时间至少 2周 缓冲

小结

IMDS是PPAP流程中非常容易被低估的一个环节。很多项目工程师到了PPAP提交阶段才发现IMDS还没有批准,紧急处理往往出错更多。提前规划、建立变更联动机制,是保证PPAP顺利通过的关键。

💡 想系统学习IMDS与PPAP的结合应用?浦巍咨询提供企业定制化培训,帮助团队建立标准化流程。详见 www.puweizx.com。
